SAP Financial Closing Cockpit: Effizienz und Transparenz im Finanzwesen Deutschlands

Entwicklung des SAP Financial Closing Cockpits

Die Finanzabschlussprozesse sind das Herzstück jedes Unternehmens, und in der heutigen schnelllebigen Geschäftswelt sind Effizienz, Transparenz und Compliance unerlässlich. Das SAP Financial Closing Cockpit (FCC) hat sich im Laufe der Jahre als ein entscheidendes Werkzeug zur Optimierung dieser komplexen Abläufe etabliert. Von seinen Anfängen als einfacher Scheduler bis hin zu den hochentwickelten Fiori-basierten Dashboards in SAP S/4HANA hat das FCC eine bemerkenswerte Evolution durchlaufen. Dieser Artikel beleuchtet die Entwicklung, die Kernfunktionen und die Struktur des SAP S/4HANA Financial Closing Cockpits, um deutschen Unternehmen wertvolle Einblicke für ihre Abschlussprozesse zu bieten.

Die Evolution des SAP Financial Closing Cockpits

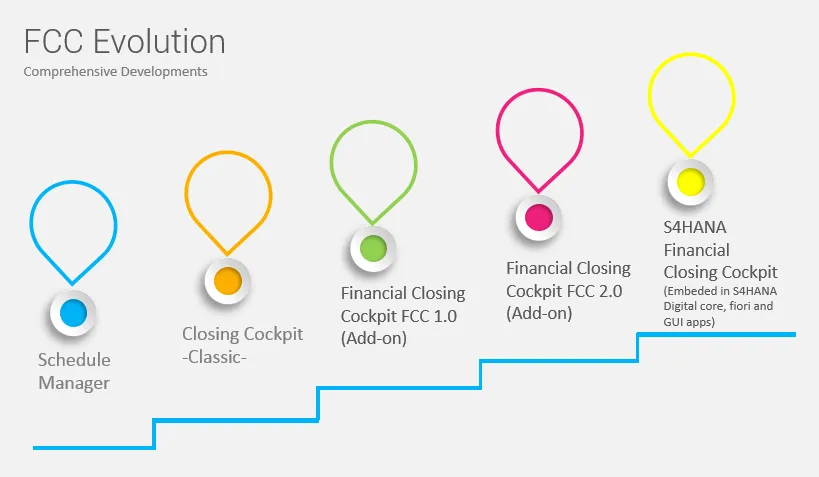

Die Reise des SAP Financial Closing Cockpits ist eine Geschichte kontinuierlicher Verbesserung und Anpassung an die sich wandelnden Anforderungen des globalen Finanzwesens. Ursprünglich als einfacher Scheduling Manager (SCMA) konzipiert, entwickelte sich das Produkt schrittweise weiter. Über die klassische Closing Cockpit-Version und Sap Fcc 1.0/2.0 mündete diese Entwicklung schließlich in das moderne SAP S/4HANA FCC. Heute profitieren Nutzer von intuitiven Fiori-Anwendungen, die ihnen Echtzeit-Einblicke und leistungsstarke KPIs liefern. Diese Fortschritte sind sowohl für On-Premise- als auch für Cloud-basierte S/4HANA-Implementierungen verfügbar und markieren einen Meilenstein in der Automatisierung und Steuerung von Finanzabschlüssen.

Entwicklung des SAP Financial Closing CockpitsEntwicklung des SAP Financial Closing Cockpits

Umfassende Funktionen und Vorteile des SAP S/4HANA FCC

Das SAP S/4HANA Financial Closing Cockpit ist darauf ausgelegt, den komplexen Abschlussprozess zu optimieren und Unternehmen in Deutschland und weltweit entscheidende Vorteile zu verschaffen. Diese Vorteile lassen sich in vier Hauptbereiche unterteilen: Transparenz, Effizienz, Compliance und menschlicher Einfluss.

Höchstmaß an Transparenz im Abschlussprozess

Eine der größten Herausforderungen im Finanzwesen ist die mangelnde Transparenz über den Fortschritt und die Verantwortlichkeiten einzelner Aufgaben. Das SAP S/4HANA FCC begegnet diesem Problem durch die Schaffung einer zentralisierten Aufgabenliste. Kernfragen wie “Wer erledigt was und wann?”, “In welcher Reihenfolge müssen die Schritte ausgeführt werden?”, “Was ist der aktuelle Status der Aufgabenliste?” oder “Welche Prozesse müssen abgeschlossen sein, bevor verwandte Aufgaben beginnen können?” werden hier klar beantwortet. Diese zentrale Anlaufstelle für den gesamten Abschlussprozess erhöht die Kontrolle über sowohl manuelle als auch automatische Vorgänge und stellt sicher, dass alle Beteiligten stets über den aktuellen Stand informiert sind. Dies ist besonders für die Koordination von Tochtergesellschaften in Deutschland von immenser Bedeutung.

Weiterlesen >>  Google Tabellen Datenvalidierung: Dropdowns für effiziente Dateneingabe

Unerreichte Effizienz durch den gesamten Prozess

Effizienz ist ein Schlagwort, das im modernen Geschäftsbetrieb immer wichtiger wird. Mit den Fiori-basierten KPI-Apps des Financial Closing Cockpits können Unternehmen ihren Finanzabschluss detailliert überwachen. Diese analytischen Apps bieten Einblicke in den Fortschritt des Abschlusszyklus, identifizieren abgeschlossene, verspätete oder fehlerhafte Aufgaben und vergleichen geplante und tatsächliche Start- und Endzeiten. Die Informationen können nach verschiedenen Kriterien wie Region, Land oder Phase analysiert werden.

Die folgenden Fiori FCC KPI-Apps sind besonders hervorzuheben:

  • F3698 – Close Progression: Zeigt den Fortschritt des Abschlusses an.
  • F3699 – Close Delay: Identifiziert und verfolgt Verzögerungen im Abschlussprozess.
  • F3700 – Plan Actual Comparison: Vergleicht geplante mit tatsächlichen Zeiten.
  • F3701 – Omitted Tasks: Listet vergessene oder übersprungene Aufgaben auf.
  • F3702 – Erroneous Tasks: Zeigt Aufgaben mit Fehlern an.
  • F3703 – Delayed Tasks: Fasst alle verzögerten Aufgaben zusammen.
  • F3704 – Close Progression (Current Date): Bietet einen aktuellen Überblick über den Fortschritt.
  • F3844 – Close Evolution: Analysiert die Entwicklung über mehrere Abschlusszyklen.

Weitere detaillierte Informationen zu diesen Apps finden Sie in der SAP Fiori Apps Library und im SAP OSS Note 2646627.

Die Automatisierung und Planung von Programmen, Batch-Prozessen und Push-Kommunikation minimieren manuelle Eingriffe und reduzieren Nacharbeit. Dies institutionalisiert Kontrollen und automatisiert die Orchestrierung von Aufgaben, was zu einem reibungsloseren und schnelleren Abschluss führt. Das Verständnis dieser Prozesse ist essenziell, um beispielsweise sap c# optimal zu integrieren.

Integrität und Compliance jederzeit gewährleisten

Die Einhaltung von Vorschriften und Standards ist für jedes Unternehmen in Deutschland von größter Bedeutung. Das SAP FCC stellt sicher, dass die gleichen Verfahren über die gesamte Organisation hinweg eingehalten werden. Alle Prüfspuren sind an der richtigen Stelle verfügbar, was verlässliche Ergebnisse und den Nachweis von durchgeführten Aktionen ermöglicht. Benutzer können Dokumente, die Ergebnisse von Aufgaben oder kritische prozessbezogene Informationen enthalten, direkt an die jeweiligen Aufgaben anhängen. Unterstützt werden dabei diverse Formate wie .xls, .pdf und .doc.

Weiterlesen >>  Digitale Entwürfe für eine erfolgreiche Karriere: Ihr Weg mit SCC CAD

Die vollständige Integration mit anderen SAP-Systemen über RFC-Dienste, insbesondere mit SAP Business Process Automation by Redwood (SAP BPA), und die Fähigkeit, präzise und umfassende Berichte unter Nutzung konsistenter Stammdaten und Hierarchien zu generieren, stärken die Integrität des Abschlusses erheblich.

Positiver menschlicher Einfluss

Neben technischen und prozessualen Vorteilen hat das SAP FCC auch einen direkten positiven Einfluss auf die Mitarbeiter. Durch realistische Arbeitszeitplanungen und die Identifizierung von Engpässen können Arbeitsabläufe optimiert werden. Die Eliminierung von Doppelarbeit und die Bereitstellung klarer Richtlinien sowie Arbeitsanweisungen verbessern die Arbeitszufriedenheit. Das Management von Abhängigkeiten und die Vorbereitung auf den Vorabschluss schaffen eine produktivere und weniger stressige Arbeitsumgebung.

Struktur des SAP S/4HANA FCC

Die Struktur des SAP Financial Closing Cockpits hat sich mit der Einführung von SAP S/4HANA signifikant weiterentwickelt. In früheren Versionen, wie z.B. in ECC oder den S/4HANA 1511/1610 Versionen, war das FCC als Add-on-Produkt verfügbar, das in den Varianten 1.0 und 2.0 angeboten wurde. Mit der S/4HANA Enterprise Management Version 1709 wurde das FCC jedoch als integraler Bestandteil des “Digital Core” geliefert. Dies bedeutet, dass keine separate Installation mehr erforderlich ist, was zu einer besseren Integration mit den Kernkomponenten führt. Trotz dieser Einbettung in die Kernsoftware ist für die Nutzung des FCC nach wie vor eine separate Lizenz erforderlich.

Struktur des SAP S/4HANA Financial Closing CockpitsStruktur des SAP S/4HANA Financial Closing Cockpits

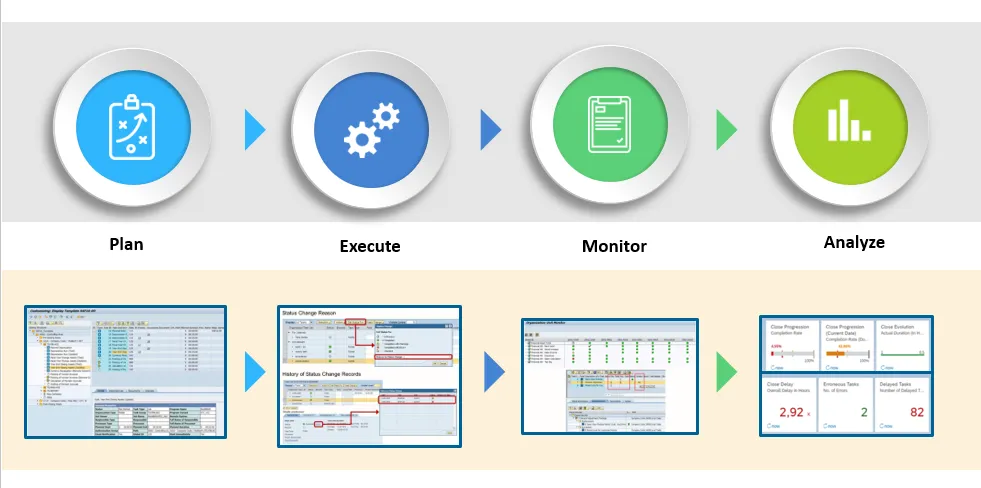

Der Aufbau eines Abschlussprozesses mit dem SAP FCC lässt sich typischerweise in folgende Schritte unterteilen:

Einrichtung einer Abschlussschablone (Closing Template)

Die Abschlussschablone ist das Fundament für jeden Abschlussprozess. Sie enthält alle Standardaufgaben, die für einen lokalen Abschluss erforderlich sind, sowie einen relativen Standardzeitplan. Wichtige Überlegungen bei der Definition von Schablonen umfassen die Festlegung der Abschlusstypen (z.B. Monats-, Quartals-, Jahresabschluss), organisatorischer Einheiten und Aufgabentypen (manuelle Transaktionen, Jobs oder Workflows). Diese Schablonen können dann als Basis für die Erstellung spezifischer Task Lists dienen, was eine konsistente Anwendung über verschiedene Geschäftsbereiche hinweg sicherstellt.

Weiterlesen >>  Punch!CAD™ Copilot: Revolutioniert Ihr CAD 2D 3D Design

Erstellung einer Aufgabenliste (Task List)

Eine Schablone wird in eine konkrete Aufgabenliste überführt, die eine hierarchische Anordnung aller Aufgaben enthält. Die Aufgaben sind nach Abschlusstypen klassifiziert. Prüfkreuze für Monats-, Quartals- und Jahresabschlüsse bestimmen, ob die Aufgaben in die generierte Aufgabenliste kopiert werden. Die Generierung der Aufgabenliste kann unternehmensweit koordiniert werden, um einen harmonisierten Abschlussprozess über alle Tochtergesellschaften hinweg zu gewährleisten. Die Definition von Abhängigkeiten zwischen Aufgaben und die Ermittlung des kritischen Pfades sind dabei entscheidende Elemente, um den Abschluss termingerecht abzuschließen. Das Verständnis solcher Abhängigkeiten ist auch für die Implementierung von sap c# relevant.

Ausführung der Aufgabenliste

Sobald die Aufgabenliste erstellt ist, beginnt die Ausführungsphase. Die Aufgabenliste liefert Statusinformationen zu jeder einzelnen Aufgabe und Links zu allen relevanten Systemdokumentationen (Job-Logs, Spool-Listen, Anwendungslogs) sowie zu benutzererstellten Dokumenten (unterstützende PDF- und Office-Dokumente). Das SAP Financial Closing Cockpit zeichnet akribisch die Startzeit, Dauer und Endzeit jeder Aufgabenausführung auf. Diese Daten sind unerlässlich für die spätere Analyse und Optimierung.

Überwachung und Analyse

Der Status und der Fortschritt des Abschlusses für eine bestimmte Entität können über SAP NetWeaver BW-Abfragen oder SAP Fiori-Anwendungen visualisiert werden. Seit der Version 1809 bieten diese Anwendungen Echtzeit-Zugriff auf die Abschlusszahlen. Die Dauer der einzelnen Aufgaben innerhalb eines Abschlusses kann mit der geplanten Dauer verglichen werden, was es den Anwendern ermöglicht, die Schablonen basierend auf klaren Erkenntnissen für den nächsten Abschlusszyklus zu verbessern. Dies ist ein fortlaufender Prozess zur kontinuierlichen Optimierung des Finanzabschlusses in deutschen Unternehmen.
